首页 / 采样需要多长时间?

采样需要多长时间?

2026-07-17
作者

分享:

分享:

在泥浆机OEM或ODM项目的所有流程步骤中, 采样是最关键的步骤之一. 它让家电制造商能够判断产品的外观, 制冷性能, 冷冻饮品质地, 噪音, 清洁, 在订购大量产品前进行包装和定制.

但没有单一采样时间适用于所有项目. 现有库存中的标准机器可以在短时间内准备好使用, 而完全定制的工程样品可能需要新零件, 固件, 模具, 测试与认证准备.

通常,大多数项目的采样时间取决于四个参数: 样本类型, 自定义程度, 组件供应及发货前测试.

标准样品通常耗时最少.

对于标准样本, 样品采用与供应商相同的产品配置, 配置未作更改.

通常包括工厂标准:

  • * 住房颜色;
  • * 饮料罐;
  • * 螺旋钻;
  • * 控制面板;
  • * 预设程序;
  • * 电压版本;
  • * 包装;
  • * 配件.

如果所需的型号和电动版本已经生产并已上市, 样品的制备大约需要三到七个工作日. 在此期间, 工厂可以选择单位, 进行功能检查, 验证配件, 完成文档并打包设备.

然而, 供应商仍应在发货前检查样品. 虽然有时寄未经测试的库存单位可能更快, 如果产品损坏,可能会导致不必要的混淆, 泄露, 到货时配件错误或性能问题.

如果买家希望先查看基础平台再讨论进一步定制,标准样品会很有帮助.

还需额外准备标志和自有品牌样品.

简单的自有品牌样本可以是客户标志, 产品标签, 手动封面或基本包装艺术.

这大约需要1到3周时间,具体取决于品牌类型和材料的供应情况.

标志类型定制有多种可能性,包括:

  • * 丝网印刷;
  • * 垫印;
  • * 激光标记;
  • * 粘贴标签;
  • * 印刷控制面板影片;
  • * 金属徽章.

临时标志标签制作时间比制作一个具有代表性印刷厂的时间要短. 它可能无法完全反映最终颜色, 附着性, 最终产品的表面质量或清洁效果, 然而.

品牌必须确定第一个样品是否用于产品性能确认, 或者确保产品销售时外观如同. 概念样本可能适合内部评估, 而客户演示或摄影样本则应成为更现实的品牌塑造过程.

自定义颜色样本需要材料匹配.

如果颜色是定制的, 由于工厂必须设计和验证相同的材料或表面光洁度,取样时间可能会延长.

该过程可以包括:

  • 2. 确保有足够的正确潘通或实际色彩样本;
  • 2. 制作颜色母批或颜料样品;
  • 3. 制作一个小样本零件;
  • 4. 在受控光线下检查颜色;
  • 5. 调整配方;
  • #6 制作最终样品.

如果现有模具可以使用, 定制颜色样本需要2-4周. 如果需要多个塑料部件或涂漆表面颜色相同, 可能需要更多时间.

颜色外观可能是光面塑料, 纹理塑料, 涂漆金属或印刷控制面板. 不要假设如果没有受控的色彩显影,所有表面都会看起来一样.

审批应是实体样本——而不仅仅是屏幕图片.

包装样品将按照自己的时间线发布.

除了家电本身,定制零售包装通常也需要时间.

以下所有内容都可能包含在包装样品中:

  • * 打印纸盒;
  • * 保护性插入件;
  • * 配件盒;
  • * 用户手册;
  • * 食谱指南;
  • * 保修卡;
  • * 条形码标签;
  • * 运输标记.

打印纸盒比使用数字打印纸盒的完整生产纸盒准备得更快. 它可以用来检查艺术品, 尺寸, 艺术内容与整体外观, 但它可能与最终批量生产工艺的颜色或表面光泽不匹配.

可能需要打印一份代表性的样品, 正确的纸箱板, 切割, 覆膜打印的最终插页. 这可能会让时间延长一到两周.

如果包装结构发生变化, 样品还应评估产品流动情况, 附件保护, 开箱顺序及对运输测试需求的响应性.

功能定制需要更长时间.

控制面板变更, 项目, 温度设置, 显示, 警报, 清洁逻辑或螺旋输送保护是功能定制的例子.

这些项目可能需要:

  • * 固件开发;
  • * 印刷电路板编程;
  • * 控制面板艺术作品;
  • * 新的展示内容;
  • * 软件调试;
  • * 食谱测试;
  • * 安全评审.

这可能需要几周到几个月不等,具体取决于当前控制平台需要做多少更改.

更改按钮上的标签文字其实很容易. 如果你想创造一种新的低糖模式, 冷冻鸡尾酒程序或自动恢复果酱, 然后你需要更彻底地测试它.

工程团队必须确保新软件能够正常运行压缩机, 螺旋钻, 要好好, 不同配方和环境温度. 在声明的操作范围通过对某一种饮料有效的程序进行测试之前,不应有程序批准.

部分结构样品可能需要软模具或新模具.

结构改造可能是新坦克, 新盖子, 新螺旋钻, 新手柄, 新的滴水盘, 新的控制面板或重新设计的外观.

如果新零件可以用CNC制造, 3D打印, 硅胶成型或对现有部件进行改造, 工程样品可在4至8周内提供.

这些早期原型用于测试以下内容:

  • * 整体尺寸;
  • * 集会;
  • * 外观;
  • * 用户处理;
  • * 分量干扰;
  • * 基本功能.

但原型材料不一定能反映最终产品的性能. 例如:, 3D打印的坦克可能没那么清晰, 可持续, 耐化学品, 维度稳定, 或适合大规模生产所需的食品接触.

如果需要制作新的注塑模具, 这个过程更耗时. 设计零件可能需要八到十六周甚至更久, 机械加工工具, 组装工具, 试着用模具来改造零件, 正确并批准样品. 部件大小与复杂度.

在获得尺寸之前,需要多次模具修正, 表面质量, 密封与组装符合批准标准.

冷藏变更需满足工程要求.

压缩机的任何改装, 制冷剂, 蒸发器, 电容器, 风扇, 毛细管, 绝缘材料或制冷剂装填会影响冰泥机的基本运行.

冷藏显影样品的处理通常需要6到12周甚至更长时间, 供应商需要处理多个额外步骤:

  • * 成分选择;
  • * 系统组装;
  • * 制冷剂-装药优化;
  • * 冻结时间测试;
  • * 高环境温度检测;
  • * 功率测量;
  • * 噪声评估;
  • * 组件温度监测;
  • * 安全评审.

第一个样本可能不是最终批准的样本. 可能需要几轮调整才能获得成功的制冷性能.

例如:, 压缩机越大, 结冰越快, 但也可能提高噪音水平, 橱柜温度, 能源使用或成本. 整个系统应保持平衡, 不仅仅是针对某一规格优化.

虽然样本测试确实会增加流程时间, 这也有助于降低风险.

供应商可以快速地组装样品, 但在完成必要检测前不应发货.

样本验证可以包括:

  • * 电气安全检查;
  • * 泄漏检查;
  • * 冻结时间测试;
  • * 糖/糖分测试;
  • * 噪声测试;
  • * 螺旋钻卡壳防护测试;
  • * 清洁评估;
  • * 高环境操作;
  • * 反复冷冻循环;
  • * 包装检查.

标准样品只需简短的最后检查. 可能需要数天或数周的测试才能制作出定制的工程样品.

品牌应询问样品交货时间是用于测试还是实际组装. 完成时发货的样品会更快到达, 但可能没有良好的实际性能基础.

认证样本将有特殊要求.

UL使用的样本, 与ETL相关, 欧洲联盟, EMC测试, 食品接触测试或其他合规测试工作将紧密反映最终生产结构.

这些样本应使用经批准的:

  • * 压缩机;
  • * 引擎;
  • * PCB;
  • * 布线;
  • * 电源线;
  • * 制冷剂系统;
  • * 塑料材料;
  • * 印章;
  • * 标签;
  • * 固件.

认证样品可能需要与生产过程中不同的制备方式,因为需要多个相同的样品, 特殊组件文档, 修改测试通道或实验室可能需要的额外部件.

设计冷冻后可能需要数周时间准备认证样品. 如果在实验室检测开始后出现显著偏差,可能需要重新检测或获取新样本.

运输时间需另行添加.

样品交货时间与运输时间不同.

国际快递运输在工厂完成样品后可能需要几个工作日才能完成. 含制冷剂的产品, 电池, 特殊文件和海关敏感部件的交付时间可能更长.

买家应提供所有收货地址, 联系方式, 提前缴纳税款及任何必要的进口文件.

延误通常是因为物品准备取样,但货物尚未安排好, 海关文件尚未提交,付款仍未确认.

延迟采样的原因

样本采集间隔可能比以下更长:

  • * 产品需求不完整;
  • * 反复变色;
  • * 艺术作品审核延迟;
  • * 不可用电压元件;
  • * 新的印刷电路板开发;
  • * 霉菌修正;
  • * 泄漏测试失败;
  • * 制冷性能不稳定;
  • * 认证相关变更;
  • * 延迟的客户反馈.

明确陈述需求并快速批准每个步骤,是缩短抽样时间的最快方法.

品牌应提供标志图形, 队色, 电压, 插头类型, 目标市场, 项目初期的包装需求和性能期望.

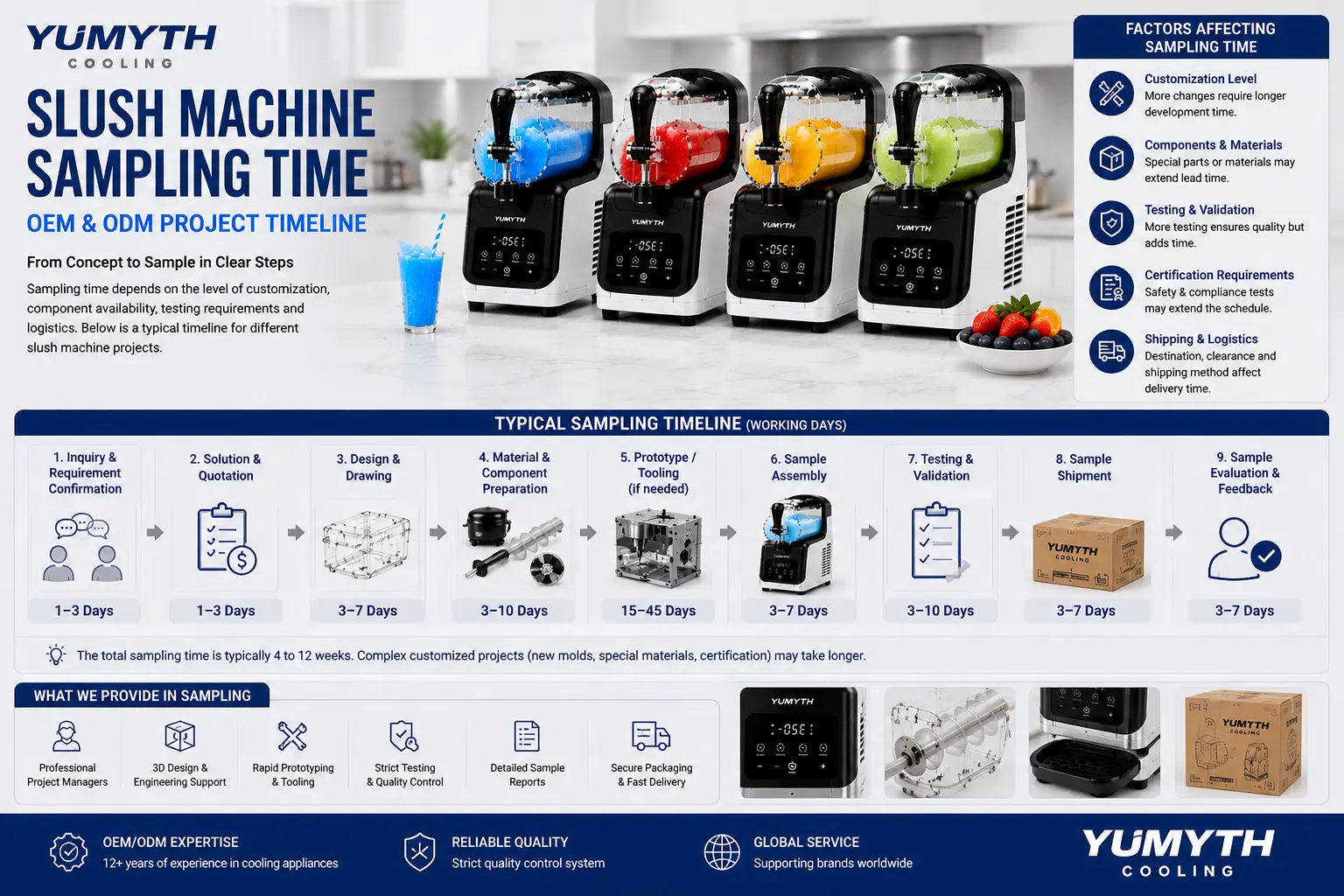

以下是典型抽样计划的一个示例.

代表性的时间表可能如下:

  • 标准样本量: 100–500个样本; 以及
  • * 高级自有品牌样本: 4–6周; 以及
  • * 自定义法定人数: 2-4周;
  • 设计为每个功能软件样品使用3-8周.
  • * 生产模具: 6–8周; 以及
  • 新的注塑样品将在8至16周内完成,甚至更久;
  • * 定制制冷平台: 6-12周或更久.

这些区间代表规划参考期,而非保证期. 一旦完整需求被分析完毕, 供应商必须提供项目具体的进度.

品牌如何加速抽样

家电品牌可以帮助减少延迟,比如:

  • 识别一个已经过验证成功的现有平台; 以及
  • * 仅保留最重要的变更于第一个样本中;
  • - 以正确格式填写艺术作品;
  • *早期确定插头类型和电压;
  • 使用样本手动批准颜色;
  • 及时回复工程咨询;
  • * 提升审批流程的效率; 以及
  • 模具开始后不要更改规格.

渐进的过程可以取得成功. 买家可以批准标准的性能样本, 然后查看品牌和颜色,再批准生产代表样品.

结论

泥水机采样所需的时间取决于所需的定制程度,可能从几个工作天到几个月不等.

通常, 最快的是标准和自有品牌. 新颜色, 包装, 新固件和零件变更, 新模具, 制冷技术的改进需要越来越多的开发和测试.

家电品牌的目标不是快速获得样品, 但要找到合适的样本. 样本应代表被评估特征, 并且应对下一个项目决策有参考价值.

明确的要求, 现实时间线, 及时的审批和结构化测试有助于从采样到大规模生产的过渡,并最小化变化, 品牌及OEM供应商的风险与产品质量问题.
